Der zeitaufgelöste Ressourcenplan: Ihr Schlüssel zur realistischen Projektsteuerung

Die Ressourcenplanung zählt zu den größten Stolpersteinen im Projektmanagement. Studien zeigen, dass über 50% der Projekte ihr Budget oder ihren Zeitplan überschreiten – häufig aufgrund mangelhafter Ressourcenplanung. Dabei ist es kein Geheimnis, warum diese Disziplin so herausfordernd ist: Sie vereint die Unsicherheit von Aufwandsschätzungen mit der Komplexität der Personalverfügbarkeit und der Dynamik laufender Projekte.

In diesem Artikel beleuchten wir, wie ein professioneller zeitaufgelöster Ressourcenplan diesen Herausforderungen begegnet, welche klassischen Fehler Sie vermeiden sollten und wie unsere kostenlose Leervorlage Ihnen einen guten Start ermöglicht.

Eine Excel-Vorlage zur Durchführung der zeitaufgelösten Ressourcenplanung, können Sie hier herunterladen und sofort für Ihr Vorhaben nutzen:

Die zentrale Herausforderung: Warum Ressourcenplanung so oft scheitert

Die Probleme beginnen meist bei der Aufwandsschätzung. Hier lauert ein kognitiver Fehler, der in der Psychologie als „Planning Fallacy“ (Planungsfehlschluss) bekannt ist: die systematische Tendenz, Aufwände zu unterschätzen, indem man von idealen Bedingungen ausgeht und vergangene Projekte unkritisch als Blaupause verwendet.



Doch in der Realität sind Arbeitspakete selten identisch wiederholbar. Jedes Projekt hat seine eigenen Unbekannten, und Teams arbeiten selten an nur einer Aufgabe. Die wahre Kunst liegt daher nicht in der detaillierten Vorhersage jeder Stunde, sondern in der robusten Planung unter Berücksichtigung von Unsicherheit und Überlappung.

Das Ziel: Mehr als nur eine bunte Grafik

Ein zeitaufgelöster Ressourcenplan verfolgt drei Kernziele:

  1. Verfügbarkeitssicherung: Sicherstellen, dass die richtige Ressource (Mitarbeiter, Equipment, Budget) zum richtigen Zeitpunkt bereitsteht.

  2. Kostenprognose: Anhand der geplanten Ressourceneinsätze soll auch ein möglichst realistisches Kostenbudget erstellt werden.

  3. Frühwarnsystem: Sichtbarmachen von Überlastungen (Ressourcenengpässen) oder Unterauslastungen lange bevor sie kritisch werden.



Besonders anspruchsvoll ist die Planung in nicht-routinemäßigen Projekten. Handelt es sich nicht um getaktete Abläufe, die bereits in gleicher Form in Vorgängerprojekten abgewickelt wurden, wird die korrekte Abschätzung des Zeitaufwands zur zentralen Herausforderung. Gerade bei diesen innovativen oder einzigartigen Vorhaben kommt es erfahrungsgemäß besonders häufig zu Fehleinschätzungen, die das gesamte Projektbudget und den Zeitrahmen gefährden können. Ein professioneller Ressourcenplan wirkt dem entgegen, indem er Unsicherheiten sichtbar macht und strukturierte Puffer einplant. Im Folgenden werden wir Methoden vorstellen, die helfen, genau diese Art von Fehleinschätzungen systematisch zu reduzieren.

Professionelles Vorgehen: Vom Plan zur Realität unter externen Zwängen

Die Erstellung eines Ressourcenplans folgt einem logischen Prozess, der jedoch stets die realen Rahmenbedingungen berücksichtigen muss. Oft werden diese nicht vom Projektteam selbst gesetzt, sondern durch äußere Einflüsse vorgegeben.

Die 4 Kernschritte der Ressourcenplanung

1. Vom Terminplan zur realistischen Ressourcenanforderung

Der erste Schritt bleibt unverzichtbar: Gehen Sie von Ihrem Terminplan aus und ermitteln Sie für jeden Vorgang eine realistische, ungeschönte Schätzung des benötigten Ressourcenaufwands. Nutzen Sie hierbei Erfahrungswerte und Techniken wie die Drei-Punkt-Schätzung, um der typischen Unterschätzung („Planning Fallacy“) entgegenzuwirken. Dieser erste Entwurf bildet die fachlich fundierte Basis aller weiteren Entscheidungen.

2. Der kritische Abgleich: Verfügbarkeit vs. externe Vorgaben

Hier trifft der Wunschplan auf die Realität. Vergleichen Sie Ihren Ressourcenbedarf nicht nur mit der internen Verfügbarkeit Ihrer Mitarbeiter und Sachmittel, sondern explizit auch mit vorgegebenen Budget- und Ressourcenobergrenzen.

In der Praxis unterliegen Projekte häufig solchen externen Zwängen: In wettbewerblichen Ausschreibungen setzt der Kostendruck enge Grenzen; interne Projekte erhalten ein fixes Budget, das nicht überschritten werden darf. Diese Vorgaben sind als nicht verhandelbare Randbedingungen zu akzeptieren und in die Planung zu integrieren.

3. Visualisierung und Analyse des Lastprofils

Aggregieren Sie nun die geschätzten Aufwände entlang der Zeitachse. Die Visualisierung in einem Diagramm macht Engpässe (Überlastungen) und Leerläufe (Unterauslastungen) sofort erkennbar. Dieses Lastprofil dient als zentrale Diskussionsgrundlage für die folgende Optimierung.

4. Iterative Optimierung innerhalb der Grenzen

Basierend auf der Visualisierung beginnen Sie mit der Glättung des Plans: Verschieben Sie nicht-kritische Aufgaben, um Spitzen zu reduzieren, und planen Sie bewusst Puffer für Unvorhergesehenes ein. Ziel ist ein ausgeglichener und machbarer Plan – der jedoch noch immer die externen Grenzen einhalten muss.

Der Umgang mit der Diskrepanz: Wenn der Bedarf die Vorgaben sprengt

Was tun, wenn Ihr realistischer Plan aus Schritt 1 die harten Grenzen aus Schritt 2 deutlich überschreitet? Ein einfaches Streichen von Stunden ohne inhaltliche Konsequenzen ist fachlich unseriös und führt zwangsläufig zu Projektversagen. Stattdessen ist ein strukturiertes Vorgehen erforderlich.

Empfohlener Lösungsweg: Transparentes Scope- und Risikomanagement
  1. Die realistische Schätzung als Benchmark bewahren: Die erste, ungeschönte Schätzung wird nicht verworfen, sondern als Referenz für den eigentlichen Bedarf dokumentiert. Sie dient als objektiver Maßstab für das, was fachlich nötig wäre.

  2. Systematische Aufwandsreduktion durch Leistungsanpassung: Nun muss der Leistungsumfang („Scope“) des Projekts kritisch überprüft und an die vorhandenen Ressourcen angepasst werden. Dies ist ein kreativer und priorisierender Prozess:

    • Priorisierung nach Wert: Welche Arbeitspakete und Funktionen liefern den größten Mehrwert für den Kunden? (Anwendung des Pareto-Prinzips: 80% des Nutzens mit 20% des Aufwands).

    • Vereinfachung und Standardisierung: Können Prozesse oder Lösungen vereinfacht werden? Können Standardlösungen anstelle individueller Entwicklungen genutzt werden?

    • Phasierung: Können weniger kritische Leistungen in eine spätere Projektphase verschoben werden? (Ressourcenbedarf wird hierdurch allerdings nur verschoben, nicht verkleinert.)

  3. Transparente Dokumentation und Kommunikation der Konsequenzen: Dies ist der entscheidende Schritt für professionelle Integrität und erfolgreiches Risikomanagement. Alle getroffenen Reduktionen und deren Auswirkungen müssen klar festgehalten werden:

    • Erstellen Sie ein „Annahmen- und Einschränkungsprotokoll“, das dokumentiert, welche Leistungen aufgrund der Budget-/Ressourcengrenzen nicht erbracht, vereinfacht oder verschoben werden.

    • Leiten Sie daraus die potenziellen Risiken und Nachteile ab: Geringere Qualität, höhere Fehleranfälligkeit, entgangener Mehrwert, längere Zeit bis zur Marktreife.



Dieses Dokument ist die Grundlage für die verbindliche Kommunikation mit allen Stakeholdern – dem Auftraggeber, der Geschäftsführung, dem Team. Das Ziel ist nicht, Schuld zuzuweisen, sondern eine informierte Entscheidung auf Augenhöhe zu ermöglichen: Entweder werden zusätzliche Ressourcen bereitgestellt, oder alle Beteiligten akzeptieren bewusst die reduzierten Leistungen und die damit verbundenen Risiken.

Tiefergehender Vorschlag: Vom Konflikt zur Kooperation

Betrachten Sie die Budgetgrenze nicht nur als Hindernis, sondern als Innovations- und Fokussierungsrahmen. Oft zwingen genau solche Beschränkungen zu effizienteren, kreativeren Lösungen. Moderieren Sie einen Workshop mit dem Team, um unter der Prämisse „Wie erreichen wir das Kernziel mit nur 70% der ursprünglich veranschlagten Ressourcen?“ radikal neue Ansätze zu entwickeln. Diese Herangehensweise transformiert das Ressourcenproblem von einer reinen Restriktion in einen Katalysator für Effizienz und schafft gleichzeitig maximale Transparenz und Akzeptanz.

Der Aufbau: Auf die richtige Granularität kommt es an

Wie unsere Beispielvorlage illustriert, sollte Ihr Plan folgende Elemente enthalten:

  • Zeitachse: Mit einer sinnvollen Skalierung (Wochen, Monate oder sogar Quartale). Eine zu detaillierte Tagesplanung ist oft nicht haltbar und führt bei Änderungen zu hohem Verwaltungsaufwand.

  • Ressourcen: Aufgelistet nach Namen, Rolle oder Skill.

  • Belegung: Klare Darstellung der geplanten Einsätze pro Zeiteinheit (in Stunden oder Tagen).

  • Gesamtkapazität & Auslastung: Ein Soll-Ist-Vergleich, der Überlastungen (mehr als 100%) sofort erkennbar macht.



Die goldene Regel: Planen Sie auf der richtigen Detailebene. In der Feinplanung mag die Stunde relevant sein, in der strategischen Übersicht reicht die Woche. Unsere Vorlage bietet Ihnen diese Flexibilität.

Die zwei häufigsten Fallstricke und wie Sie sie umgehen

  1. Verfügbarkeit vs. Auslastung verwechseln: Eine Ressource, die zu 100% verfügbar ist, sollte nie zu 100% ausgelastet werden. Planen Sie maximal 70-80% für projektgebundene Arbeit ein. Der Rest ist für administrative Tasks, kreative Pausen und ungeplante Abstimmungen notwendig.

  2. Den Plan nicht leben: Ein Ressourcenplan ist kein starres Dokument, sondern ein lebendiges Steuerungsinstrument. Führen Sie regelmäßige (z.B. 2-wöchig oder monatlich) Abgleiche durch, in denen Sie Ist-Verbräuche nachtragen und die Planung für die nächsten 4-6 Wochen justieren. Es ist völlig normal, dass die hier getroffenen Vorhersagen regelmäßig von der Realität abweichen. Dennoch sollten Sie nicht auf die regelmäßige Aktualisierung und den Abgleich verzichten. Ein einmal erstellter, aber nie gepflegter Plan bietet keine verlässliche Steuerungsgrundlage mehr. Ohne diese regelmäßige Überprüfung und Anpassung gleicht die Projektsteuerung einem Blindflug, bei dem Engpässe und Überlastungen erst erkannt werden, wenn es bereits zu spät ist.

Ihr Werkzeug für den professionellen Start

Die Theorie ist klar, doch die Umsetzung braucht eine strukturierte Herangehensweise. Genau hier setzt unsere kostenlose Leervorlage für den zeitaufgelösten Ressourcenplan an. Sie bietet Ihnen:

  • Ein sofort einsetzbares, professionelles Layout.

  • Ein Beispiel, das die beschriebenen Prinzipien konkret veranschaulicht.

  • Die Detailliertheit kann wöchentlich oder monatlich gewählt werden.

  • Eine Excel-basierte Struktur, die Ihnen automatische Summenbildung und einfache Anpassung ermöglicht.



Einfach herunterladen und loslegen. Transformieren Sie die Ressourcenplanung in Ihren Projekten von einer Fehlerquelle zu Ihrer verlässlichen Navigationskarte. Denn gute Planung ist nicht die Vorhersage der Zukunft, sondern die Vorbereitung auf ihre Ungewissheit.

Hinweis:

Dieser Artikel und die dazugehörige Vorlage ersetzen keine individuelle Projektberatung, sondern bieten eine fundierte Basis für Ihre tägliche Projektarbeit. Bei komplexen, mehrjährigen Projekten empfehlen sich spezialisierte Projektmanagement-Tools, die in einem weiteren Artikel ebenfalls vorgestellt werden.

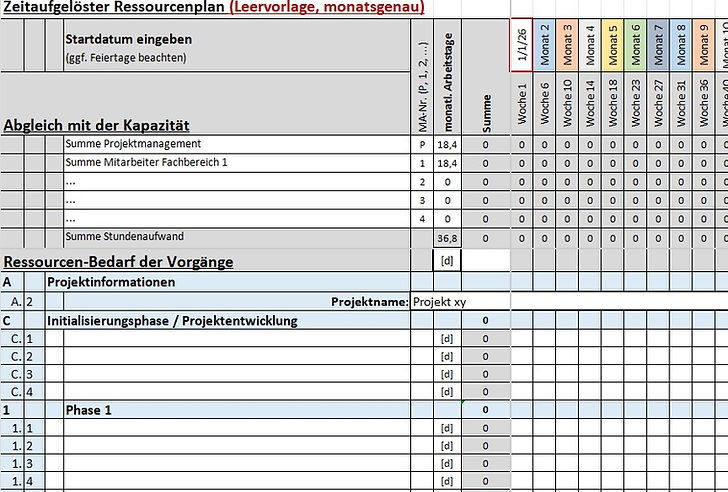

zeitaufgelöster Ressourcenplan

Hier zur Excel-Vorlage zur Durchführung der beschriebenen Schritte. Die Vorlage enthält ebenfalls die Schritt-für-Schritt-Anleitung.
